工程进度|三月襄阳华侨城工程进度播报,春日“唤”新,与美好不期而遇

2021-03-29 09:39
2447

春芽始萌,万物生长,

每一日都是全新的模样。

作为奇梦之城的造梦者,

用严谨和匠心走出坚挺的步伐,

守护每一颗期待的心。

关于梦想中的美好家园,

襄阳华侨城为您一一描绘勾勒,

敬请查收2021年3月工程播报。

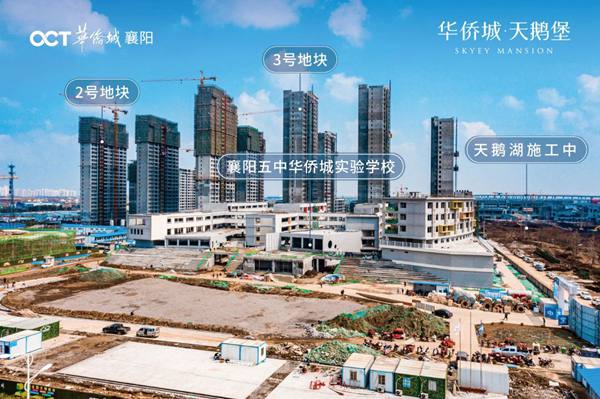

2#地块

一、洋房

洋房外立面完成100%,室内公区精装修施工。

二、高层

1、高层5#、7#楼外立面施工中;

2、6#、8#、9#、10#楼屋面花架砌体抹灰施工中;

3、洋房区域及中心地库综合管网、室外景观施工中。

◎ 工程建设实景图

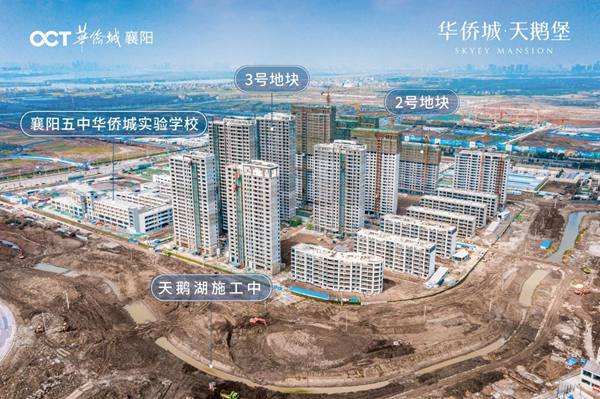

3#地块

一、洋房

1、门窗安装完成100%,石材安装完成100%,外立面涂料完成100%;

2、区域土方回填完成,中心地库土方回填完成。

二、高层

1、5#、6#、7#楼砌体二构完成100%,内外墙抹灰完成100%,外架拆除完成100%,外立面涂料开始施工;

2、8#、9#楼砌体二构完成100%,内外墙抹灰完成100%,外架拆除完成100%。

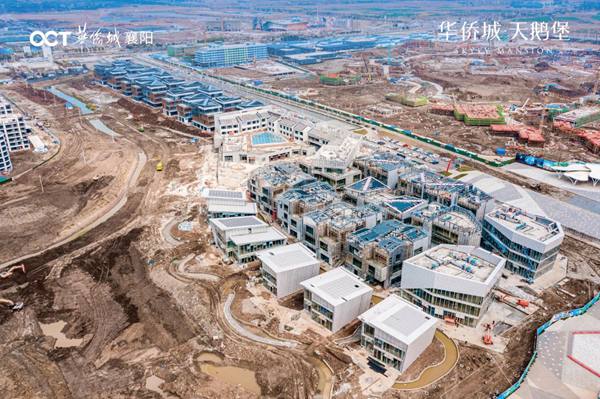

◎ 工程建设实景图

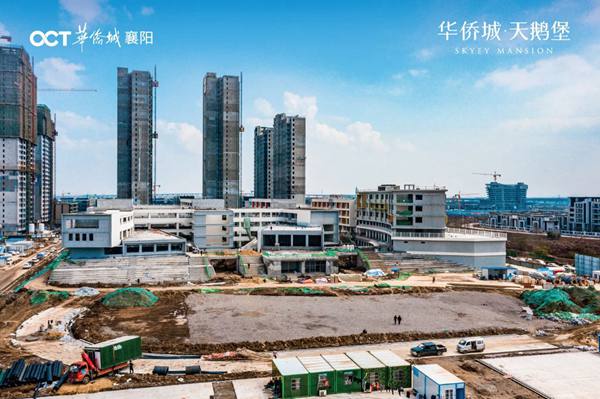

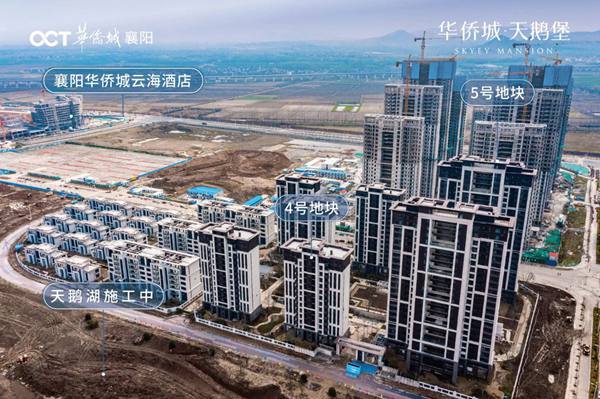

4#地块

一、别墅区、洋房区

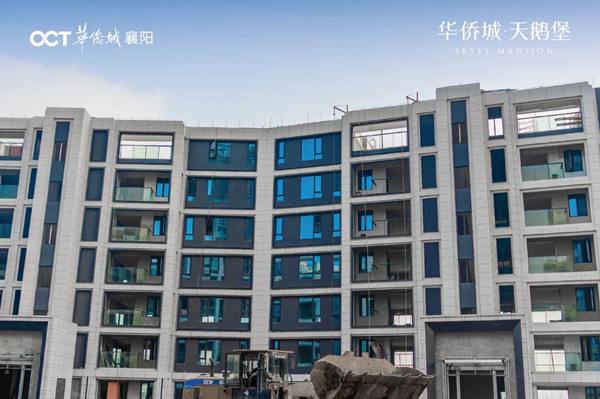

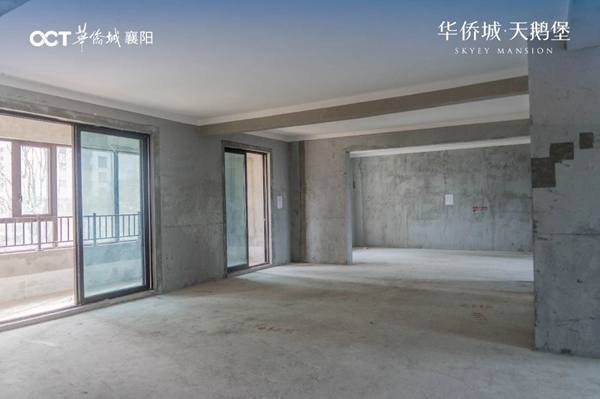

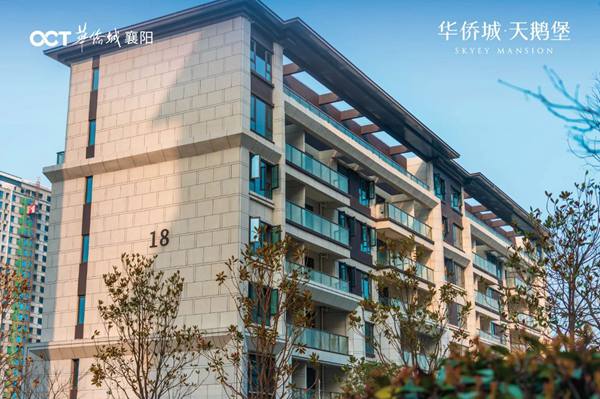

1#——18#楼:室内墙地面完成,屋面完成,外墙真石漆完成,门窗栏杆安装完成,幕墙石材完成,公区装修完成。

二、小高层、高层区

19#——26#楼:室内墙地面完成,屋面完成,门窗栏杆完成,幕墙石材完成,外墙真石漆完成,公区装修完成。

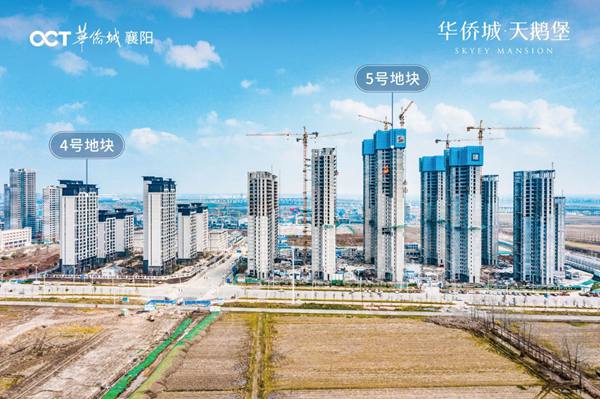

◎ 工程建设实景图

5#地块

一、主体结构

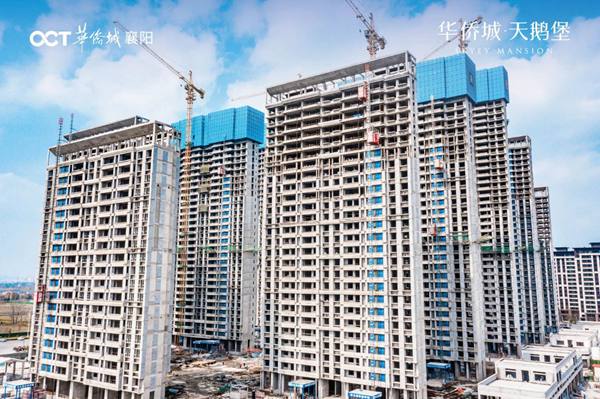

1、1#、2#、3#、5#、6#、7#、8#、9#、10#、11#、12#楼主体结构完成;

2、商铺S1、S2、S3主体结构完成;

3、地下车库封闭。

二、二次砌筑工程

1、1#、2#、3#、5#、6#、7#、8#、9#、10#、11#、12#楼砌体完成60%;

2、商铺S1、S2、S3砌体完成80%;

3、地下车库砌体完成20%。

◎ 工程建设实景图

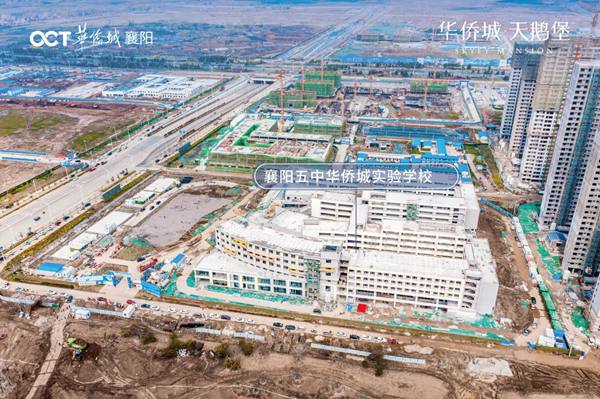

襄阳五中华侨城实验学校

1、外墙真石漆已完成98%;

2、室内精装修已完成60%;

3、室外管网已完成50%;

4、室外铺装已完成10%。

◎ 工程建设实景图

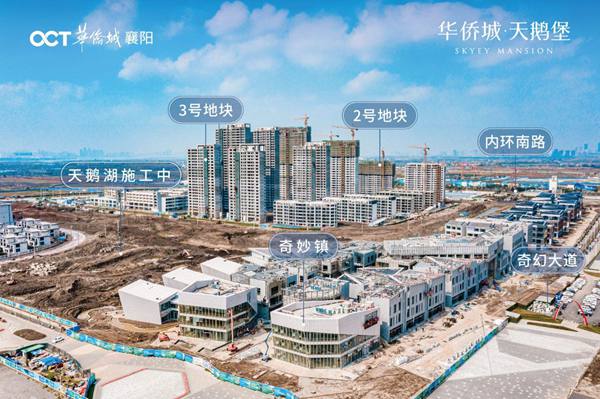

奇妙镇

1、北区外立面已完成98%,南区外立面完成80%;

2、室内精装修已完成80%;

3、室外管网已完成;

4、室外铺装已完成20%;

5、商铺2月20日已进场装修。

◎ 工程建设实景图

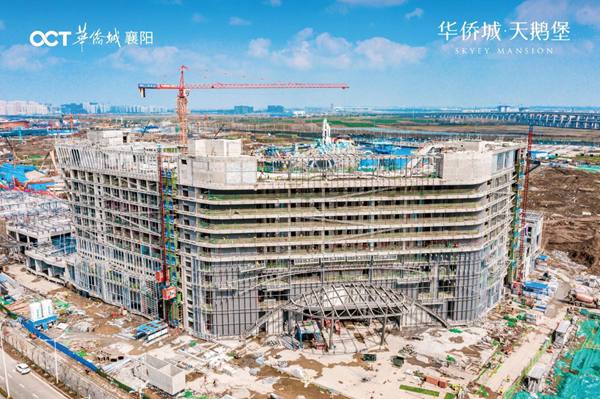

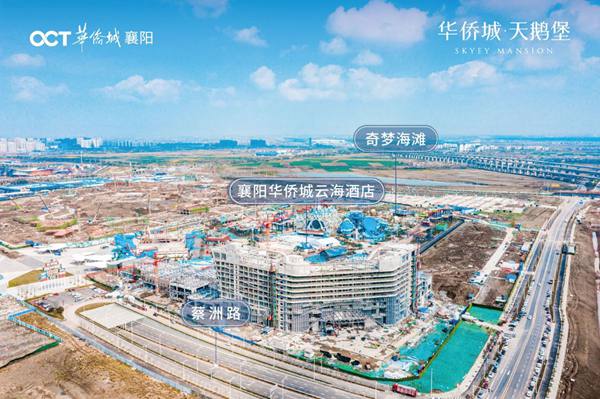

襄阳华侨城云海酒店

1、酒店砌筑完成100%,抹灰完成95%,幕墙龙骨完成95%,机电消防管线完成80%,精装一标全日餐吊顶、宴会厅吊顶完成、二层基层完成60%,精装二标4-7层基层完成70%;

2、地下室地坪完成90%、砌筑完成60%,机电管线完成40%;温泉砌筑完成80%,抹灰完成60%。

◎ 工程建设实景图

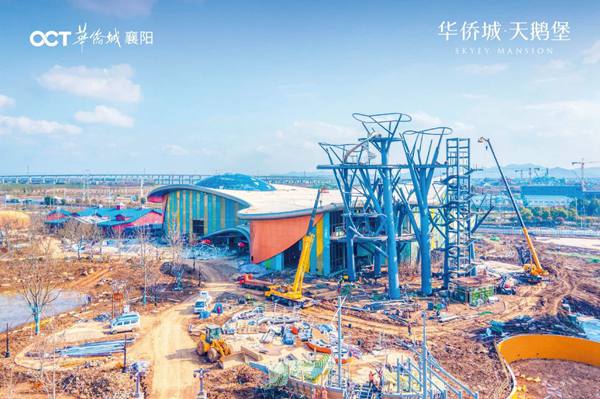

奇趣童年

1、公园区域发现中心幕墙工程完成100%,室内精装修工程完成80%,其他建筑物及构筑物单体建筑精装修完成100%,包装工程完成90%,游乐设备安装完成90%;

2、绿化工程完成90%,铺装工程完成70%,洱语湖完成95%;

3、酒店主体结构封顶。

◎ 工程建设实景图

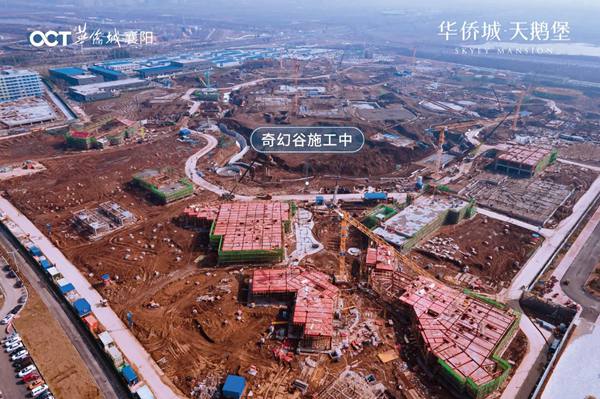

奇幻谷

1、所有土建工程已经出±0;

2、星球集市片区及发现湾区的主体结构完成80%;

3、鲲之方舟及疯狂机械城的矿山车设备、飞艇跳设备主体已经开始安装,异星港及鲲之方舟的激流勇进的设备及钢结构已经开始安装;

4、动物区的场馆全部封顶,预计在一月内,全园主体结构封顶达到60%。

◎ 工程建设实景图

家的轮廓愈加清晰,

理想生活逐渐照进现实。

在未来的日子里,

襄阳华侨城始终珍视每一位业主的倾心信赖,

将持续严格把控每一环节,

敬请期待后续进度播报。

—END—
